Xây dựng nhà máy xử lý nước thải phía Bắc – Tiểu dự án Nha Trang

Dự án: Môi trường bền vững các thành phố duyên hải – Tiểu dự án Nha Trang.

Gói thầu NT-1.7: Xây dựng nhà máy xử lý nước thải phía Bắc; cung cấp và lắp đặt thiết bị cơ khí cho các trạm bơm nước thải.

  • Công suất xử lý nước thải : 15.000m3 / ngày.
  • Sử dụng công nghệ mương Oxy hóa sâu.
  • Tổng diện tích xây dựng là  5,4ha trong đó nhà máy 3,03ha ,vùng đệm 2,37ha.

Địa điểm: TP Nha Trang, tỉnh Khánh Hòa

Nhà thầu chính: Liên danh Công Ty Cổ Phần Kỹ Thuật – Xây Dựng Ngũ Thường và Công Ty Cổ Phần Kỹ Thuật Seen.

Tiến độ: 18 tháng kể từ ngày khởi công.

Với mục tiêu nhằm nâng cao công suất hoạt động Nhà máy xử lý nước thải phía Nam, giải quyết tình trạng ngập lụt và ô nhiễm môi trường khu vực phía Bắc Thành phố, cải thiện vệ sinh môi trường, tăng cường khả năng thoát lũ và chống sạt lở hai bên bờ sông Cái kết hợp nâng cấp hạ tầng giao thông nhằm đáp ứng nhu cầu phát triển thành phố theo quy hoạch. Ngày 27/10/2021 Ban Quản lý dự án Phát triển tỉnh Khánh Hòa đã ký kết hợp đồng gói thầu NT-1.7 với Liên danh Công Ty Cổ Phần Kỹ Thuật – Xây Dựng Ngũ Thường và Công Ty Cổ Phần Kỹ Thuật Seen: Xây dựng nhà máy xử lý nước thải phía Bắc; cung cấp và lắp đặt thiết bị cơ khí cho các trạm bơm nước thải  thuộc dự án Môi trường bền vững các thành phố duyên hải – Tiểu dự án Nha Trang.

Dự án gồm 04 hợp phần.

  • Hợp phần 1: Mở rộng hạ tầng vệ sinh.
  • Hợp phần 2: Cải thiện kết nối đô thị.
  • Hợp phần 3: Giải phóng mặt bằng và tái định cư.
  • Hợp phần 4: Hỗ trợ kỹ thuật và cải cách thể chế.

Tháng 12/2021 dự án Môi trường bền vững các thành phố duyên hải – Tiểu dự án Nha Trang chính thức bắt đầu thi công ngay sau khi được Tư vấn giám sát phát lệnh khởi công do Công Ty Liên danh Công Ty Cổ Phần Kỹ Thuật – Xây Dựng Ngũ Thường và Công Ty Cổ Phần Kỹ Thuật Seen là nhà thầu chính thực hiện.

Phối cảnh tổng thể dự án: Nhà Máy Xử Lý Nước Thải Phía Bắc

Lễ khởi công Dự Án

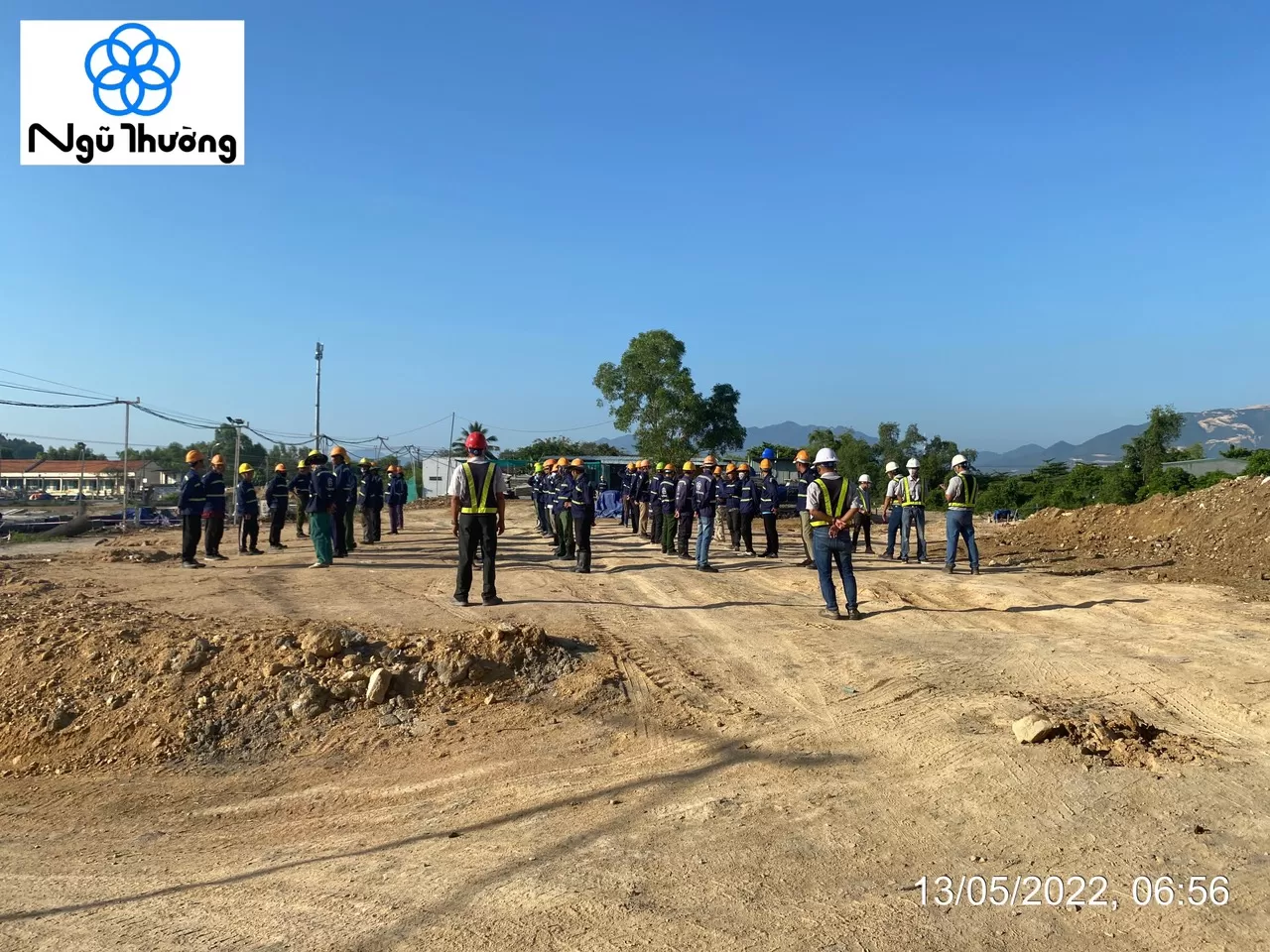

TBM mỗi buổi sáng trước khi bắt đầu công việc

Công tác phát quang và đào bóc hữu cơ

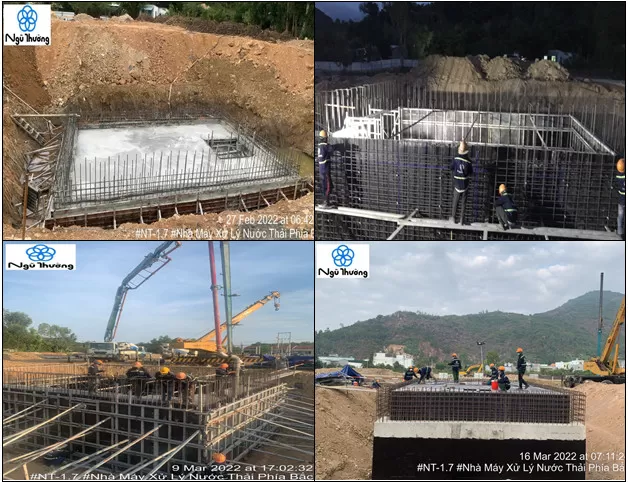

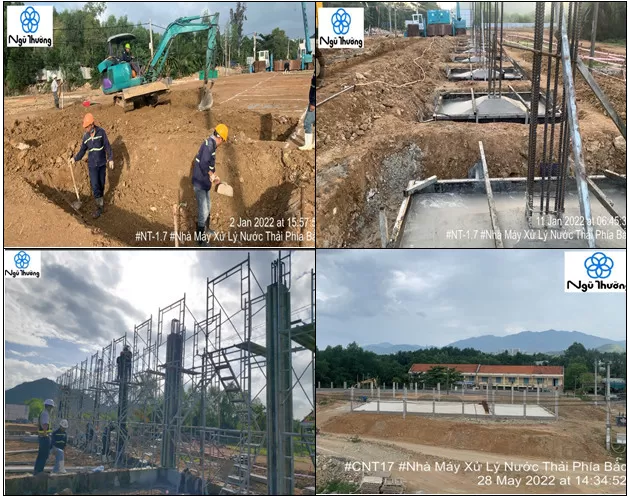

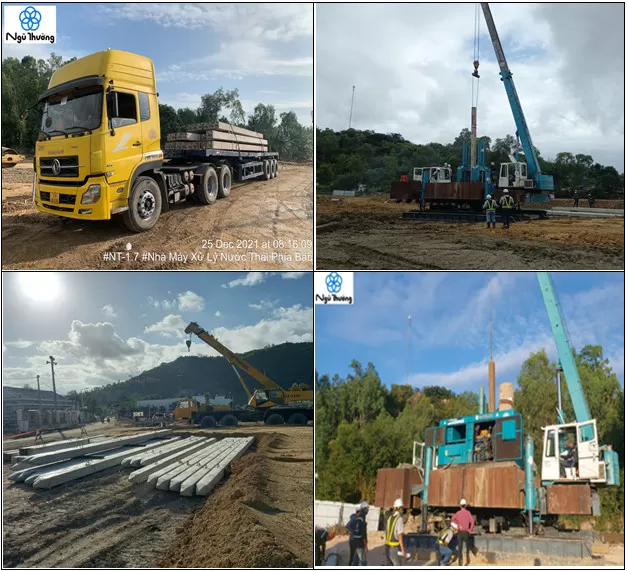

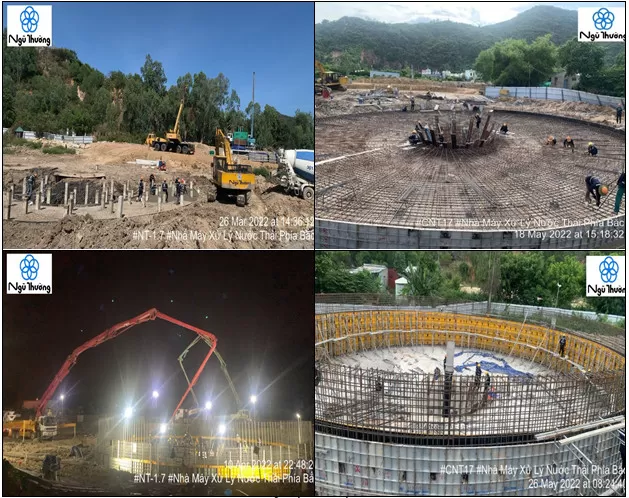

Công tác thi công ép cọc

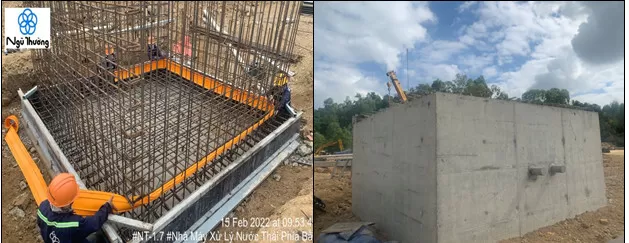

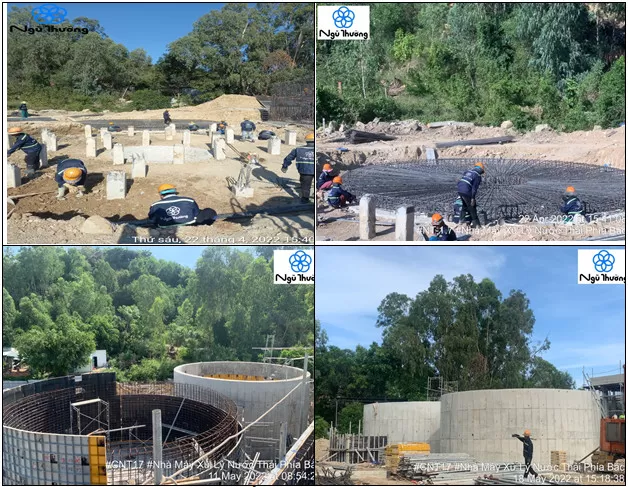

Thi công nhà gara ô tô và xe máy

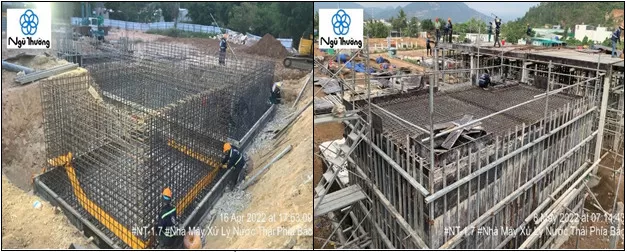

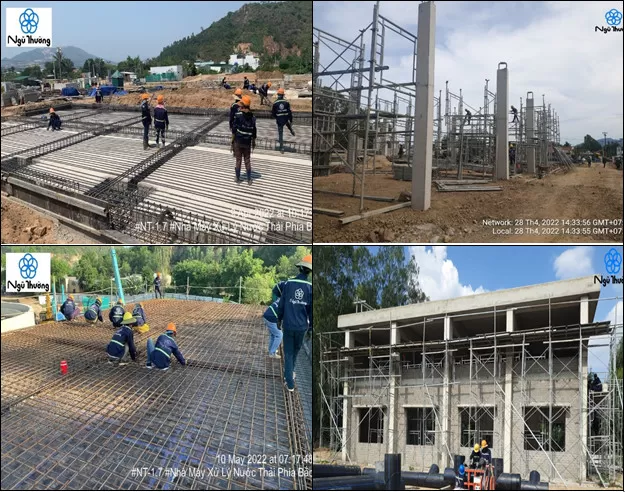

Thi công Bể Lắng cuối 6.1.1 và 6.1.2

Thi công Bể chứa bùn và trạm bơm bùn 13-13.1

Thi công Nhà tách nước và cô đặc bùn 14

Thi công Bể chứa dầu mỡ

Thi công nhà phân phối điện 17

Thi công bể thu nước bọt van15

Thi công bể cô đặc trọng lực 12.2.1-12.2.2

Trong quá trình triển khai thi công nhà thầu vướn các tảng đá lớn nằm bên dưới của các hạng mục kết cấu, sự quan tâm chỉ đạo quyết liệt của BQLDA và TVGS đã yêu cầu đơn vị thiết kế điều chỉnh xử lý kỹ thuật để không ảnh hưởng tiến độ thi công.

Các tảng đá tại Mương Oxy và Bể cô đặc bùn trọng lực

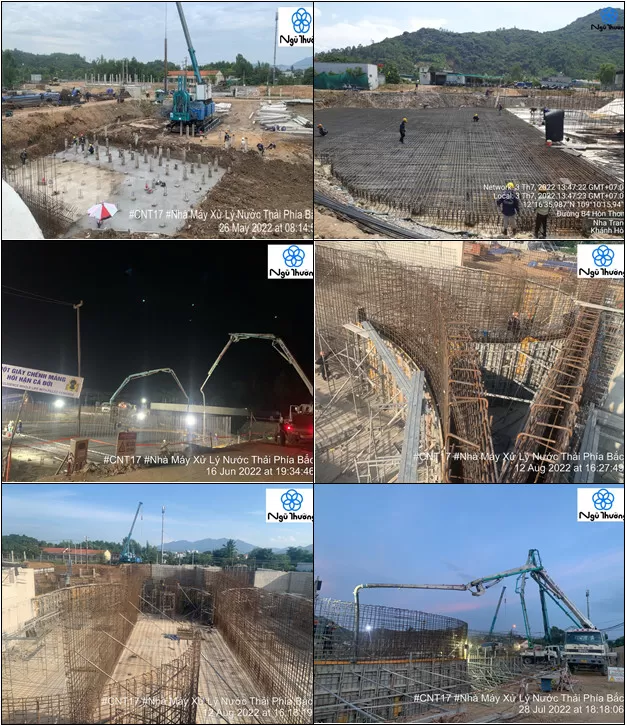

Thi công bể mương oxy 5.1 và 5.4.2

Do công tác giải phóng mặt bằng chưa hoàn thành nên đường dân sinh chưa di dời ra khỏi công trường, nhà thầu duy trì công tác tưới đường nhằm đảm bảo vệ sinh môi trường.

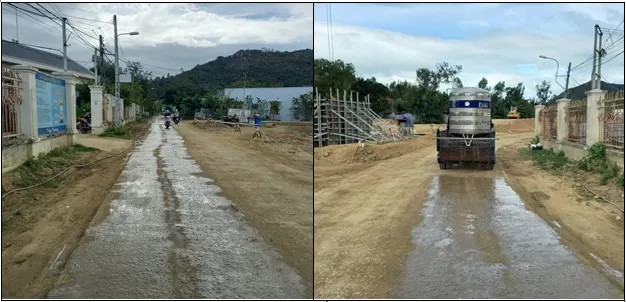

Công tác tưới đường hạn chế bụi trong quá trình thi công

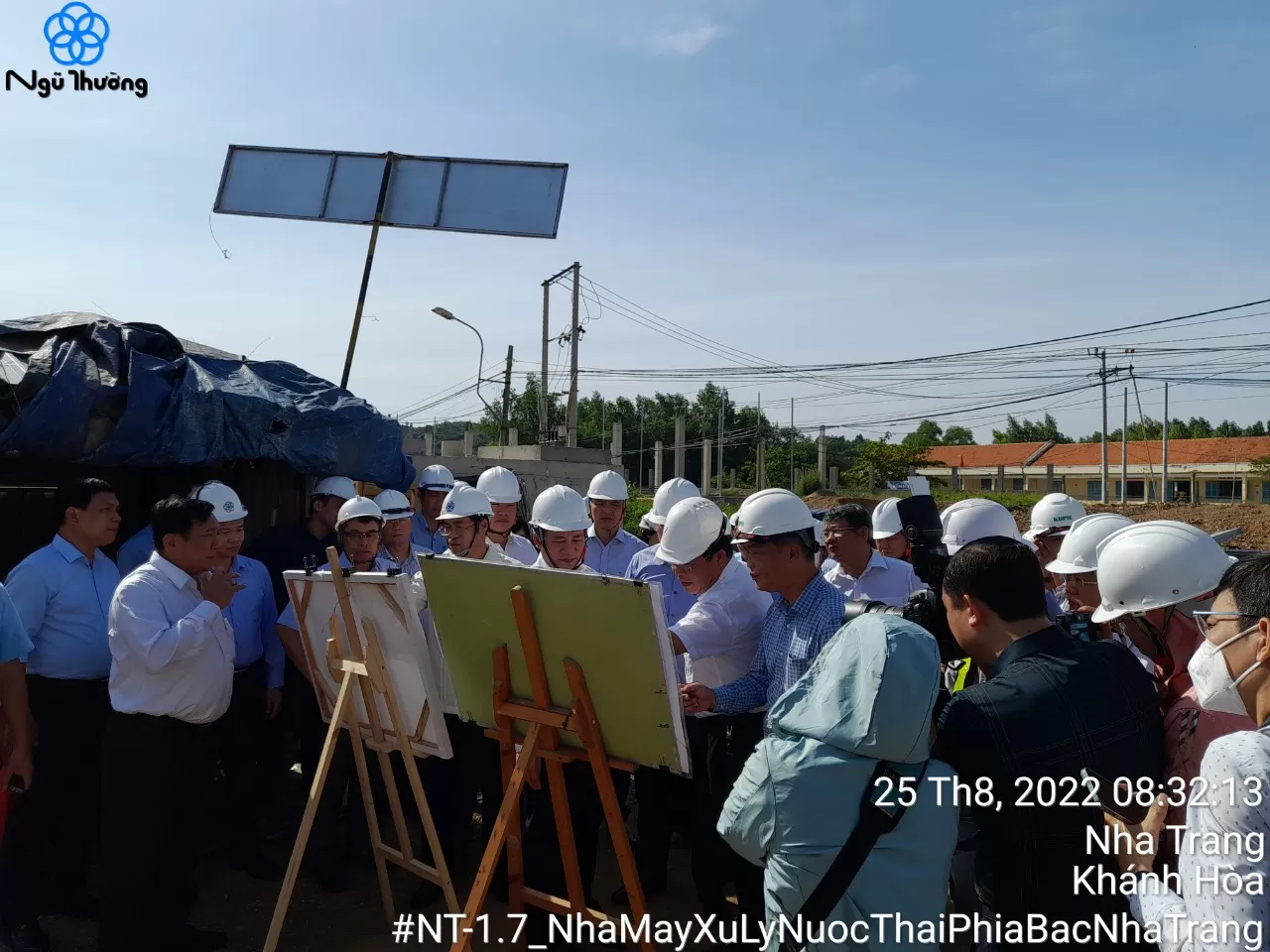

Ngày 19/05/2022 Phó Chủ Tịch UBND Tỉnh kiểm tra tiến độ thi công và tiến độ giải phóng mặt bằng di dời hạ tầng kỹ thuật.

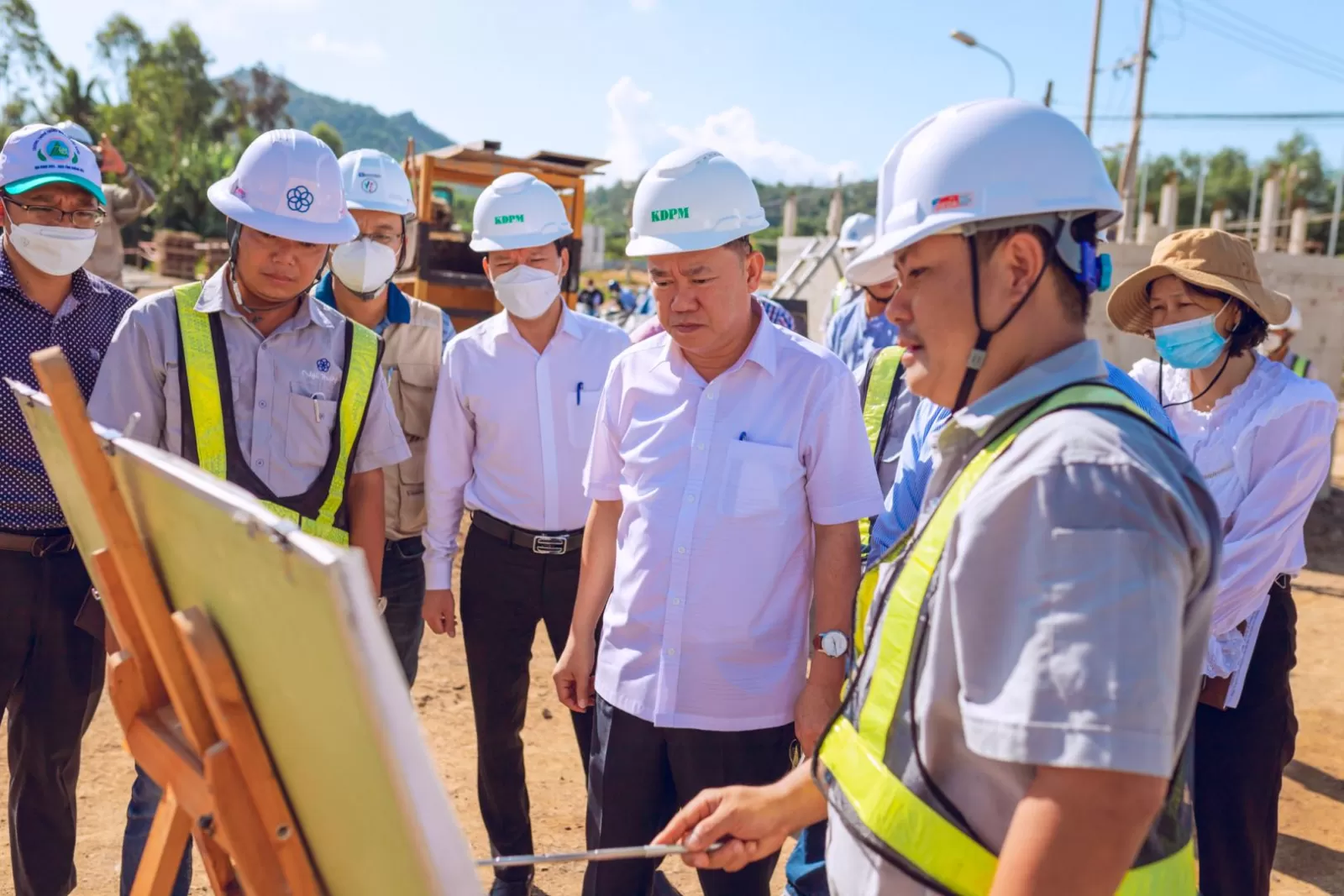

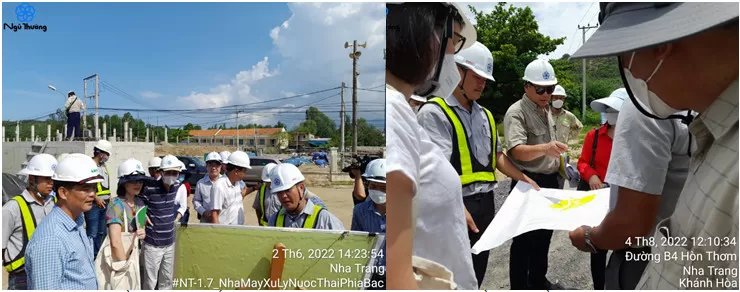

Nhà Thầu báo cáo phó CT-UBND Tỉnh Khánh Hòa Nguyễn Anh Tuấn

Ngày 02/06/2022 và ngày 04/08/2022 Đoàn công tác Ngân hàng Thế Giới kiểm tra công trường.

Nhà thầu báo cáo tiến độ thi công và trở ngại vướn mặt bằng, hạ tầng kỹ thuật

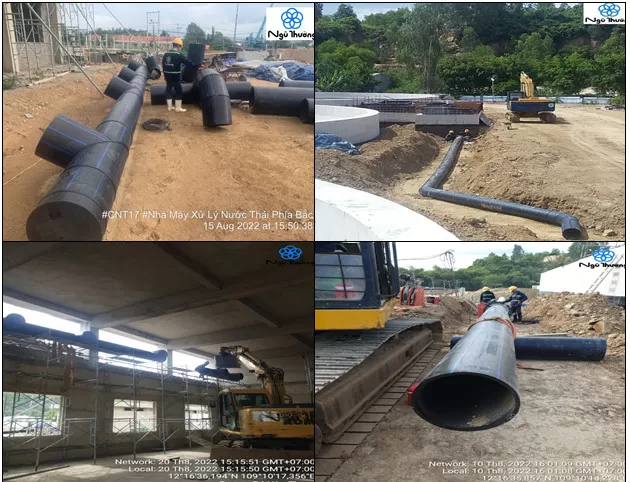

Công tác thi công ống HDPE của gói thầu.

Đẩy nhanh tiến độ dự án môi trường bền vững các thành phố duyên hải – tiểu dự án Nha Trang là vấn đề hết sức cấp thiết, tuy nhiên công tác giải phóng mặt bằng và di dời hạ tầng kỹ thuật thì còn quá chậm. Đính kèm là đường link về phóng sự do đài truyền hình Khánh Hòa thực hiện.

Ngày 28/08/2022 Đoàn công tác chính phủ do Bộ Trưởng Tài Chính Hồ Đức Phớc thăm công trường .

Nhà thầu báo cáo tiến độ thi công và sản lượng giải ngân

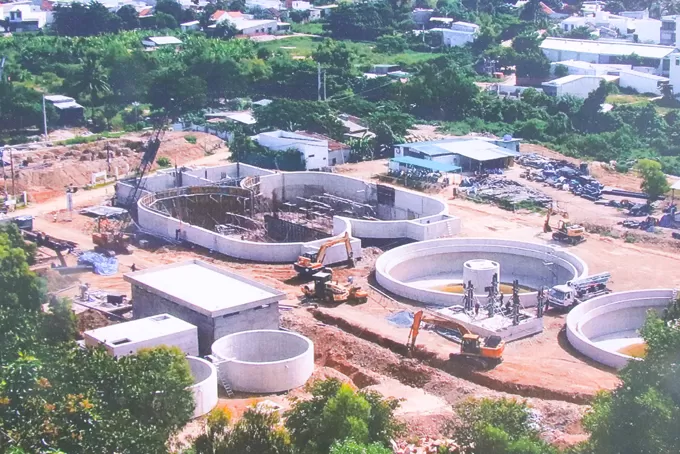

 Mặt bằng thi công tổng thể cập nhập đến 30/09/2022

Phóng sự về nhà máy xử lý nước thải Bắc Nha Trang do đài truyền hình Khánh Hòa thực hiện
